Vlasatice

Vlasatice

Přestavba brownfieldu o ploše 6 710 m² v centru Jihomoravské obce. 18 rodinných domů a 20 bytů ve dvou bytových domech. Stavební povolení získáno v červenci 2026.

Obsazeno
Vlasatice
No items found.
šipka doleva
šipka doprava
Vloženo kapitálu
21000000
mil. Kč z
21 mil. Kč
Základní přehled
Cílová částka
21 mil. Kč
Minimální vstup
od 5 mil. Kč
Horizont spolupráce
3+1 rok
Počet bytů
38
Plocha bytů
2 617 m²
Plocha pozemku
6 710 m²

Fáze projektu

Hotovo
Probíhá
Čeká
Hotovo
Studie proveditelnosti
Studie proveditelnosti
Studie proveditelnosti odhalila řadu rizik a dlouhý horizont realizace, které však vyvažovalo velmi vysoké očekávané IRR. Projekt jsme proto zařadili mezi oportunistické investice.
Hotovo
Akvizice
Akvizice
Akvizici pozemků o výměře 6 710 m² v centru obce jsme zcela dokončili v červenci 2024 - zcelování podílů probíhalo od roku 2016. Jednalo se o jednu z majetkovoprávně mimořádně náročnou akvizici - jednu z našich vůbec nejnáročnějších akvizic. List vlastnictví v roce 2016 obsahoval rovných 80 zápisů práv třetích osob. Až po vyřešení právních a správních rizik byl v roce 2024 nabídnut částečný vstup klubovým společníkům do jednoúčelové projektové společnosti (SPV), která kupuje čistý a zcelený pozemek.
Hotovo
Projektová dokumentace
Projektová dokumentace
Součástí dokumentace bylo v první fázi vytvoření a projednání podkladů pro změnu územního plánu. Změna územního plánu proběhla r. 2021. Zahájení Dokumentace pro povolování nastalo po dokončení akvizice v r. 2024. Dokumentace k povolení projektu pro 18 rodinných domů a 20 bytů ve dvou bytových domech, celkem 2 617 m² prodejní plochy. Projektová dokumentace samotná byla dokončena a projednána s úřady dotčenými orgány v plánovaném termínu - pod 9měsíců od zahájení projekce.
Hotovo
Povolování
Povolování
Stavební povolení nabylo právní moci v červenci 2026. Dva roky po akvizici pozemků. Rok a půl od zahájení projekce. Sedm měsíců od podání žádosti o povolení Projekt přechází do přípravy realizace.
Probíhá
Prodej
Prodej
Zahájen výběr dodavatele, tvorba marketingových a právních podkladů pro prodej.
Výstavba
Výstavba
Po kolaudaci naváže prodej domů a bytů a vypořádání podílů společníků podle dohodnutého pořadí výplat.
Kolaudace

‍

Studie proveditelnosti

Právní prověrka‍

Pozemky byly rozdrobeny do řady spoluvlastnických podílů; platný územní plán navíc bytovou výstavbu neumožňoval. Před akvizicí jsme proto osobně jednali se všemi spoluvlastníky a posoudili, zda a za jakých podmínek je výkup podílů reálný. Současně jsme s obcí a dotčenými úřady předjednali podmínky přeměny brownfieldu na bydlení.

Technická prověrka

‍Vzhledem k historickému využití území (výrobně-skladovací areál) jsme provedli environmentální průzkum, který ekologickou zátěž neprokázal. Posoudili jsme také stav stávajících objektů: ve střednědobém horizontu je lze pronajímat, výhledově jsou určeny k demolici. Prověrka dále potvrdila, že dopravní napojení je v místě dostupné a kapacitně dostačující. Síť nízkého napětí kapacitně nestačila, proto jsme s jejím provozovatelem předjednali její posílení. Nápojný bod vodovodu se nacházel zhruba sto metrů od areálu a napojení bylo s vlastníkem a provozovatelem dohodnuto pod podmínkou zaokruhování trasy. Obecní čistírna odpadních vod byla teprve v plánu, a po konzultacích se stavebním úřadem a výrobci jsme proto jako řešení zvolili vlastní domovní čistírny odpadních vod.

Ekonomická prověrka

‍Analýza trhu potvrdila poptávku po bydlení v lokalitě, zejména po rodinných domech, a zároveň ukázala dlouhodobý nedostatek menších bytů. Z analýzy realizovaných transakcí v katastru nemovitostí v místě a okolí a z tehdejších cen výstavby vyplynulo, že místní trh umožňuje dosáhnout dostatečné developerské marže. Skladbu projektu, tedy rodinné domy doplněné byty, jsme proto odvodili přímo z tržní analýzy. Finanční model počítal s tím, že akvizice může trvat až deset let, a zahrnoval náklady na demolici i příjem z pronájmu stávajících objektů, který po dobu přípravy částečně pokrývá náklady na držení pozemků. Vyšší náročnost a rizikovost projektu vyvažovala velmi vysoká očekávaná návratnost vlastního kapitálu.

Závěr studie

‍Studie proveditelnosti identifikovala řadu rizik a vysokou náročnost přípravy. Ekonomická analýza však prokázala potenciál velmi vysoké návratnosti, a proto jsme projekt v roce 2016 zařadili mezi oportunistické investice s prvky distressed asset. Pro nabídku klubovým společníkům jsme stanovili dvě zásadní podmínky: schválení změny územního plánu (splněno v roce 2021) a scelení všech podílů na pozemcích (splněno v roce 2024). Společníky jsme tak do projektu přizvali až v roce 2025, tedy ve chvíli, kdy byla hlavní rizika odstraněna.

‍

Akvizice

Akvizici pozemků o celkové výměře 6 710 m² v centru obce jsme zahájili v roce 2016 a dokončili v červenci 2024. Organizačně a právně patřila k našim nejnáročnějším akvizicím. Pozemky byly roztříštěny mezi devět spoluvlastníků, kteří často byli vzájemně ve sporu, takže nebylo možné dojednat výkup v jednom kroku. Většina podílů byla navíc zatížena právy třetích osob - list vlastnictví z roku 2016 obsahoval rovných 80 zápisů práv třetích osob. Výkup jsme proto řešili individuálně s každým ze spoluvlastníků, včetně vypořádání váznoucích zátěží. Téměř každý případ vyžadoval specifické řešení, které muselo zohlednit potřeby daného vlastníka a zároveň nám zajistit plnou právní a ekonomickou jistotu. Podíly jsme tak postupně scelili do jednoho vlastnictví.

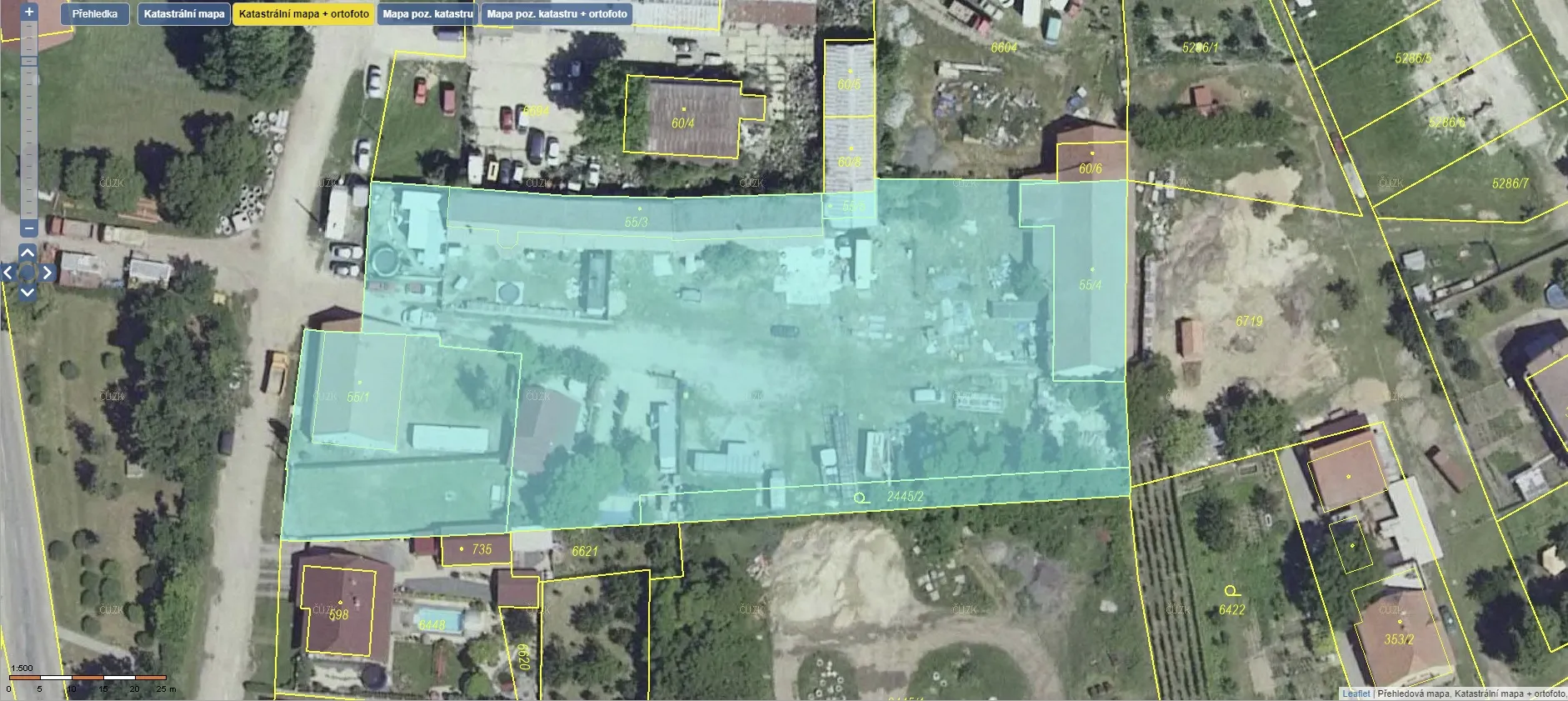

Obrázek č. 1 - Původní list vlastnictví z roku 2016 - na dalších stranách obsahuje 80 zápisů omezení vlasntických práv a práv třetích osob

Obrázek č. 2 - Vyznačení projektových parcel v mapě katastru nemovitostí

Projektová dokumentace

Změna územního plánu a Urbanistická koncepce

Platný územní plán vymezoval pozemky jako plochu pro výrobu a skladování, a bytovou výstavbu tak neumožňoval. Prvním krokem přípravy projektu proto byla změna funkčního využití dotčených parcel. Vycházeli jsme z výsledků jednání s obcí, stavebním úřadem, dotčenými orgány a vlastníky sítí, která vymezila rámec budoucí zástavby. Hlavním podkladem pro změnu se stal Urbanistický koncept ateliéru Vajka studio. Řešené území leží v exponovaném centru menší obce s tradiční venkovskou zástavbou, čemuž musel odpovídat objem i charakter nové zástavby. Pořízení změny územního plánu je však dlouhodobý, komplexní proces a pro co nejjistější projednání změny funkčního využití plochy by samotný koncept nestačil. Bylo třeba zajistit také řadu dohod, podkladů, studií a stanovisek, takže i tato fáze vyžadovala značné organizační kapacity a invenci. Změna územního plánu byla schválena v roce 2021.

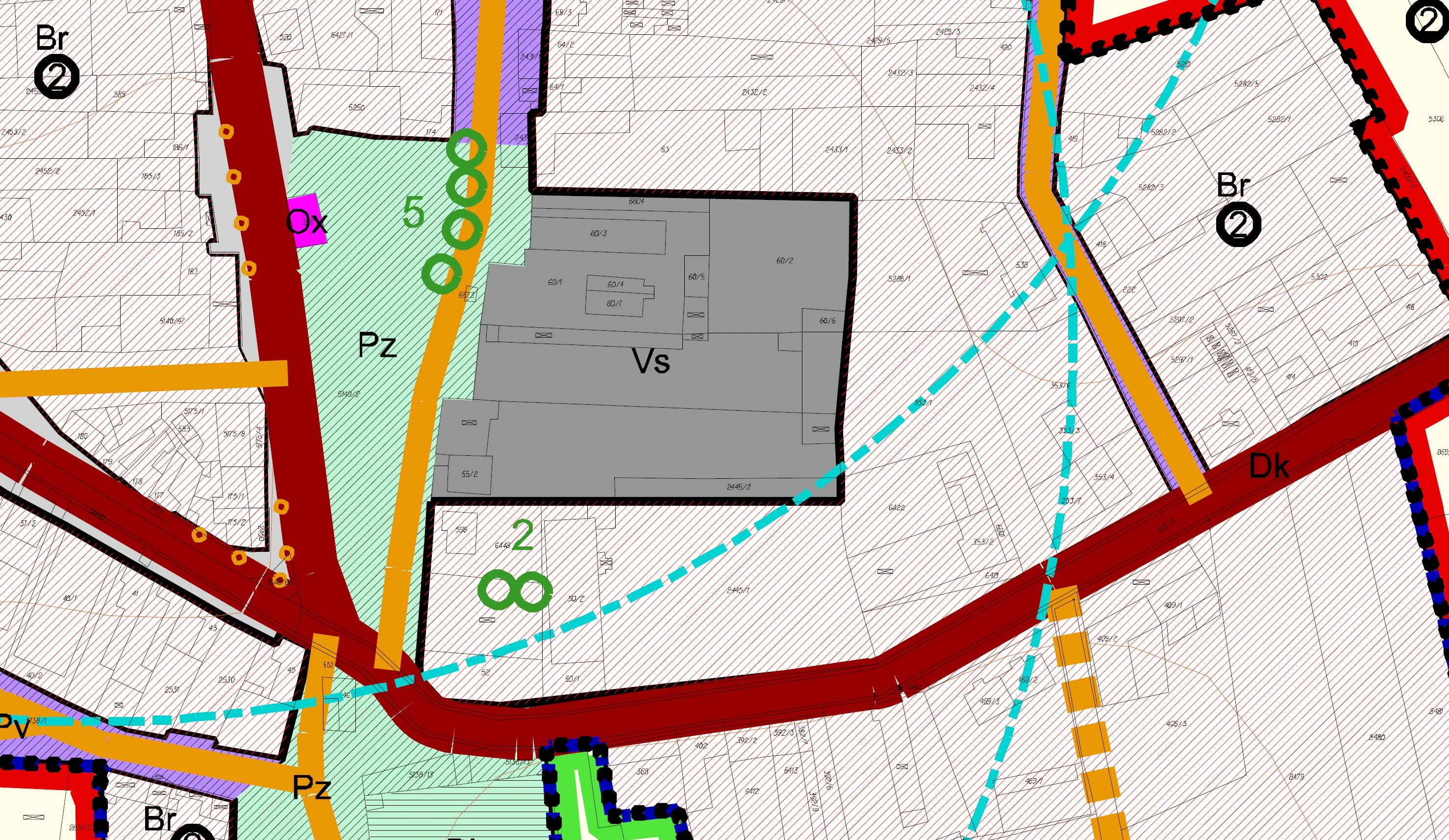

Obrázek č. 3 - Původní územní plán z roku 2016 před změnou: funkční plocha výroba a skladování

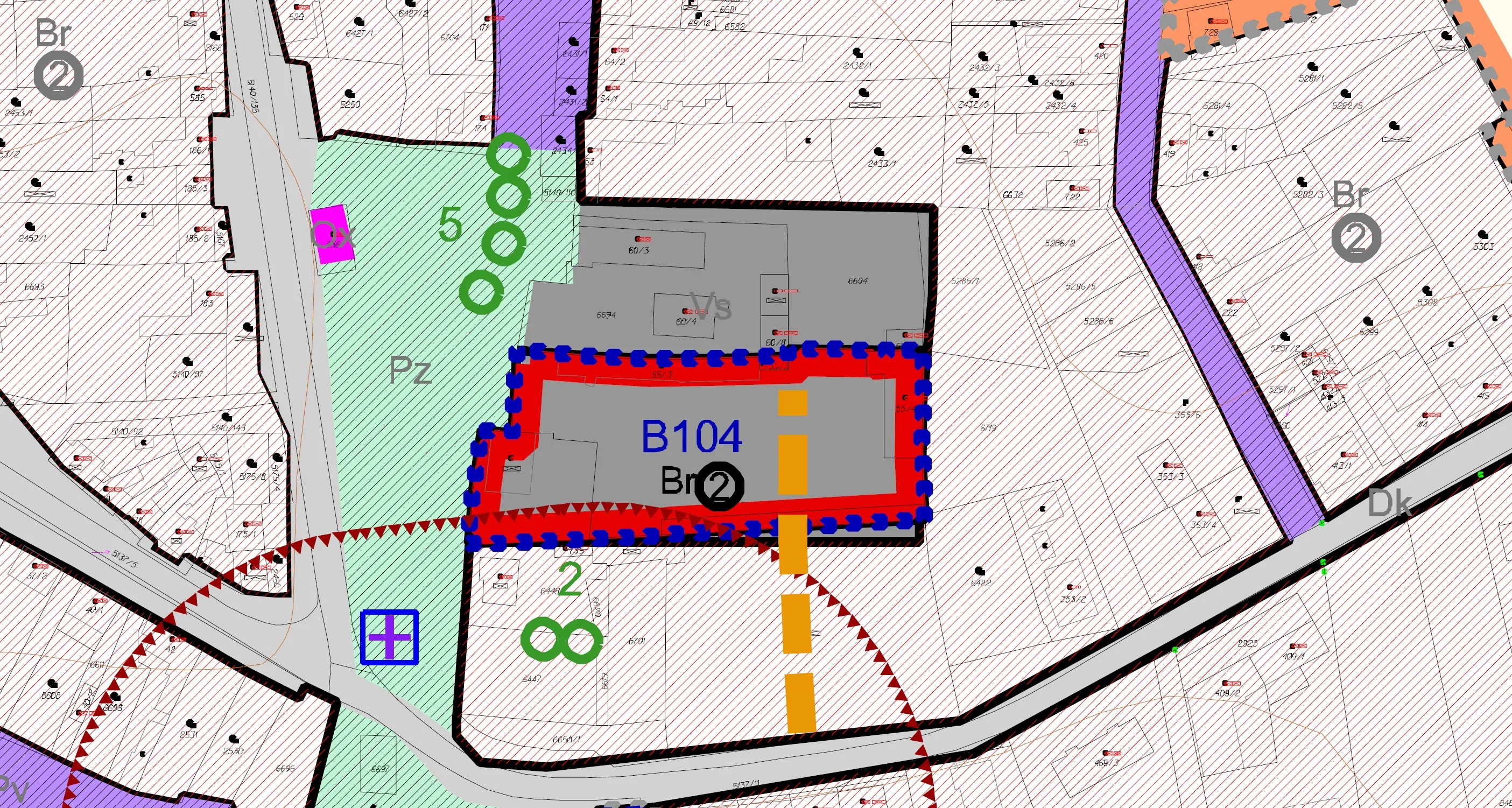

Obrázek č. 4 - Nový územní plán z roku 2021 po změně: funkční plocha přestavbová - bydlení
Obrázek č. 5 - Urbanistická koncepce

‍

Architektonická studie

Zadání pro architektonickou studii vycházelo z ekonomické prověrky, zejména z detailní analýzy místního trhu a z cílů, které jsme v ní stanovili. Odvodili jsme z ní skladbu jednotek, velikosti domů i celkovou typologii projektu, protože jsme věděli, jaký produkt přinese v dané lokalitě nejlepší marži i likviditu.

Po schválení změny územního plánu navázala na urbanistický koncept architektonická studie ateliéru Machala architekti, který jsme vybrali na základě referencí z venkovského prostředí. Návrh vychází z měřítka, materiálů a barevnosti moravské vesnice a rozvíjí je současným architektonickým jazykem. Aby zástavba nepůsobila monotónně, pracuje se dvěma barevnými typy fasád, které spojuje terakotová střešní krytina. Zvětšená okna a snížené parapety lépe prosvětlují interiéry a posilují vazbu na zahradu.

Přestože jde o menší parcely, chtěli jsme ukázat jejich skutečný potenciál. Proto jsme nechali zpracovat i návrh interiérů a zahradní architektury, a to nejen jako marketingový nástroj. Hlavním cílem bylo promyslet funkce domů a zahrad už ve fázi návrhu, aby jim pozdější řešení nebránilo. Interiérový návrh například ověřil zařizovatelnost dispozic ve dvou variantách, 4+kk a 5+kk. Hlavní produkt projektu, rodinný dům, se tak dokáže přizpůsobit potřebám majitelů: menší rodině nabídne soukromou pracovnu nebo nadstandardně velký otevřený prostor v celém přízemí, větší rodině až tři dětské pokoje. Z ekonomického pohledu tak dům osloví co nejširší okruh zájemců, což podporuje jeho likviditu i hodnotu.

‍

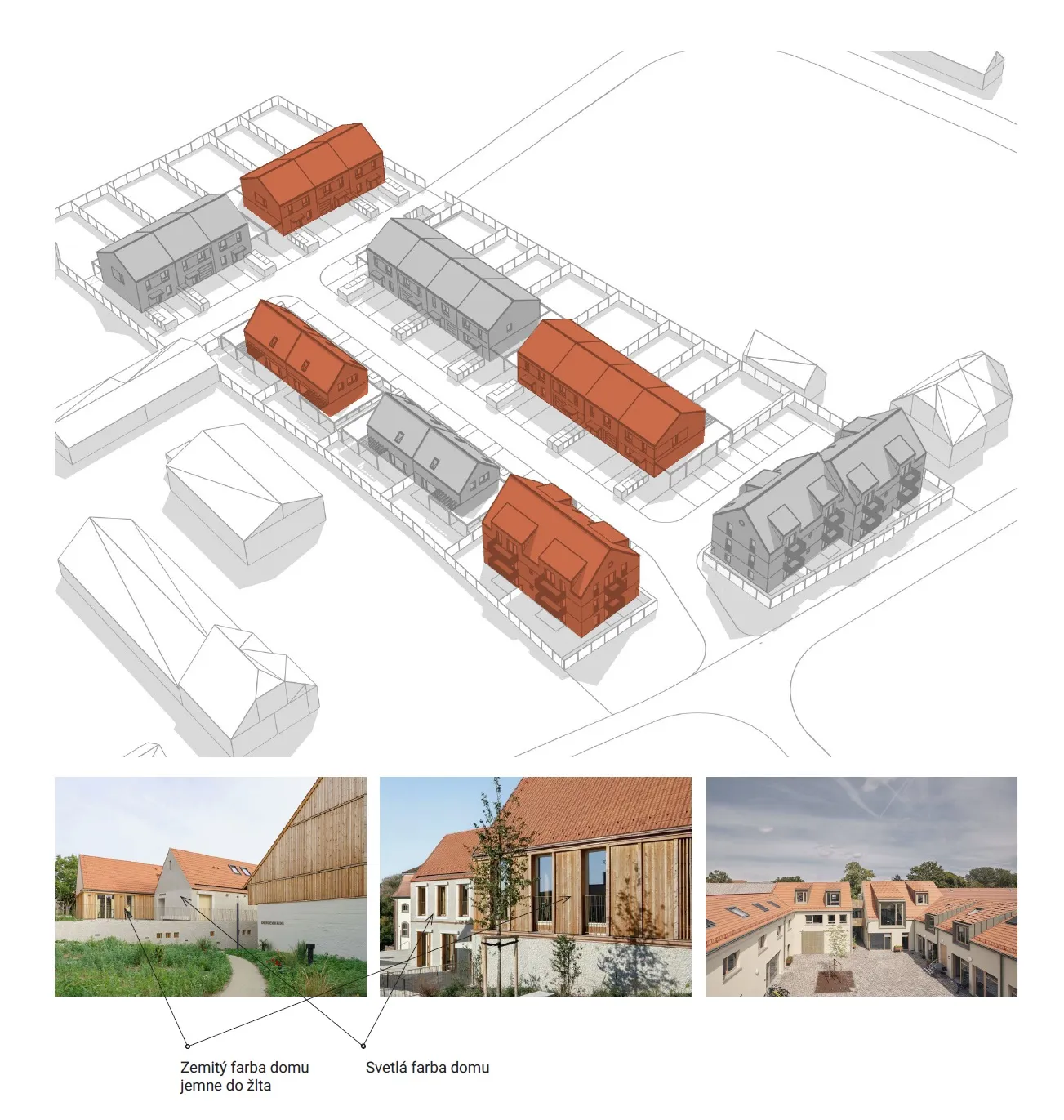

Obrázek č. 6 - Architektonická koncepce

‍

Dokumentace pro povolení záměru

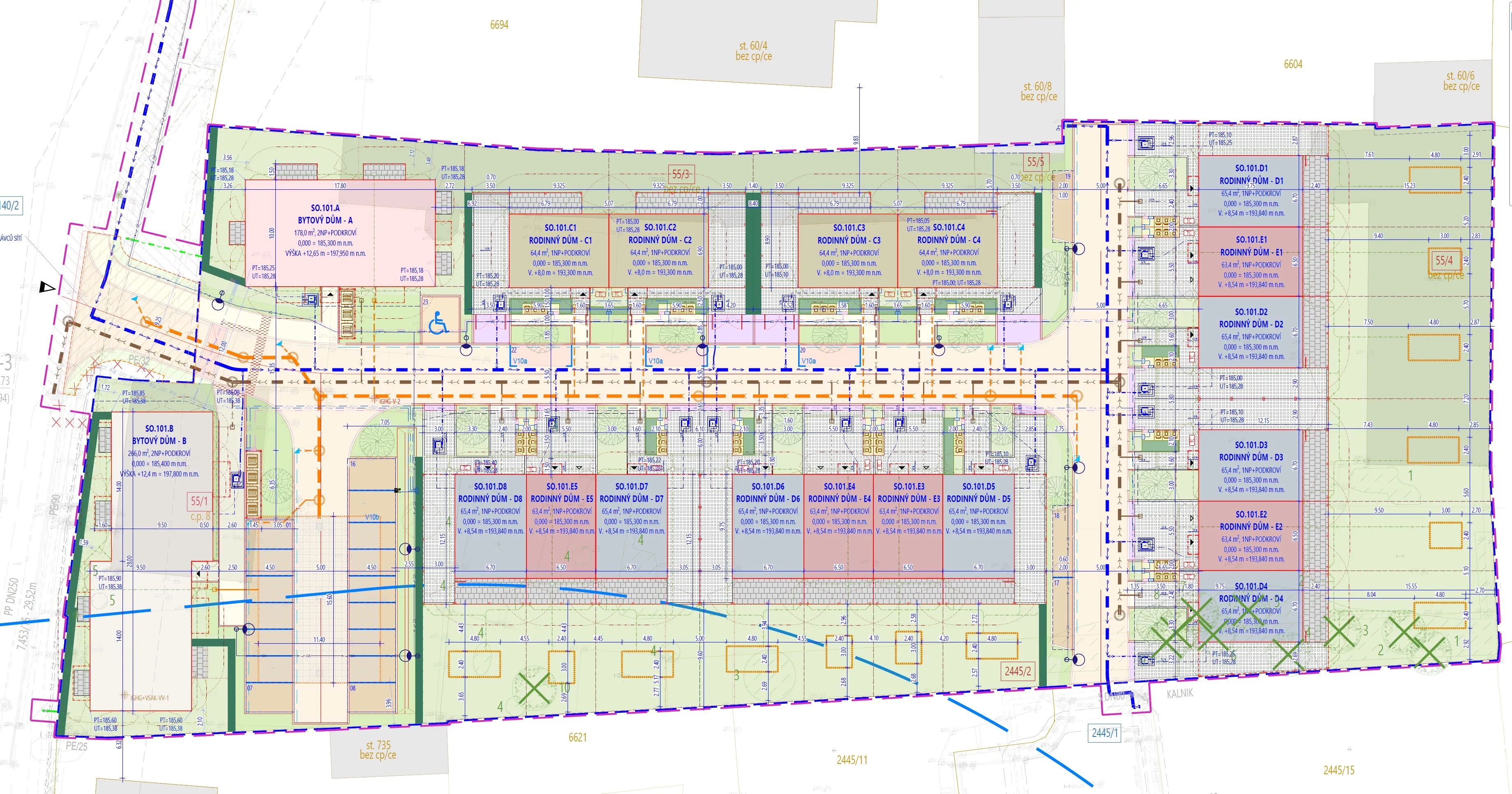

Dokumentaci pro povolení záměru zhotovil Leaders Atelier s.r.o. Smlouva o dílo byla podepsána dne 12.4.2025 a Dílo bylo dodáno ve smluvním termínu 4 měsíců ode dne zahájení. Následně byla zahájen inženýringová činnost.

‍

‍

‍

Povolování

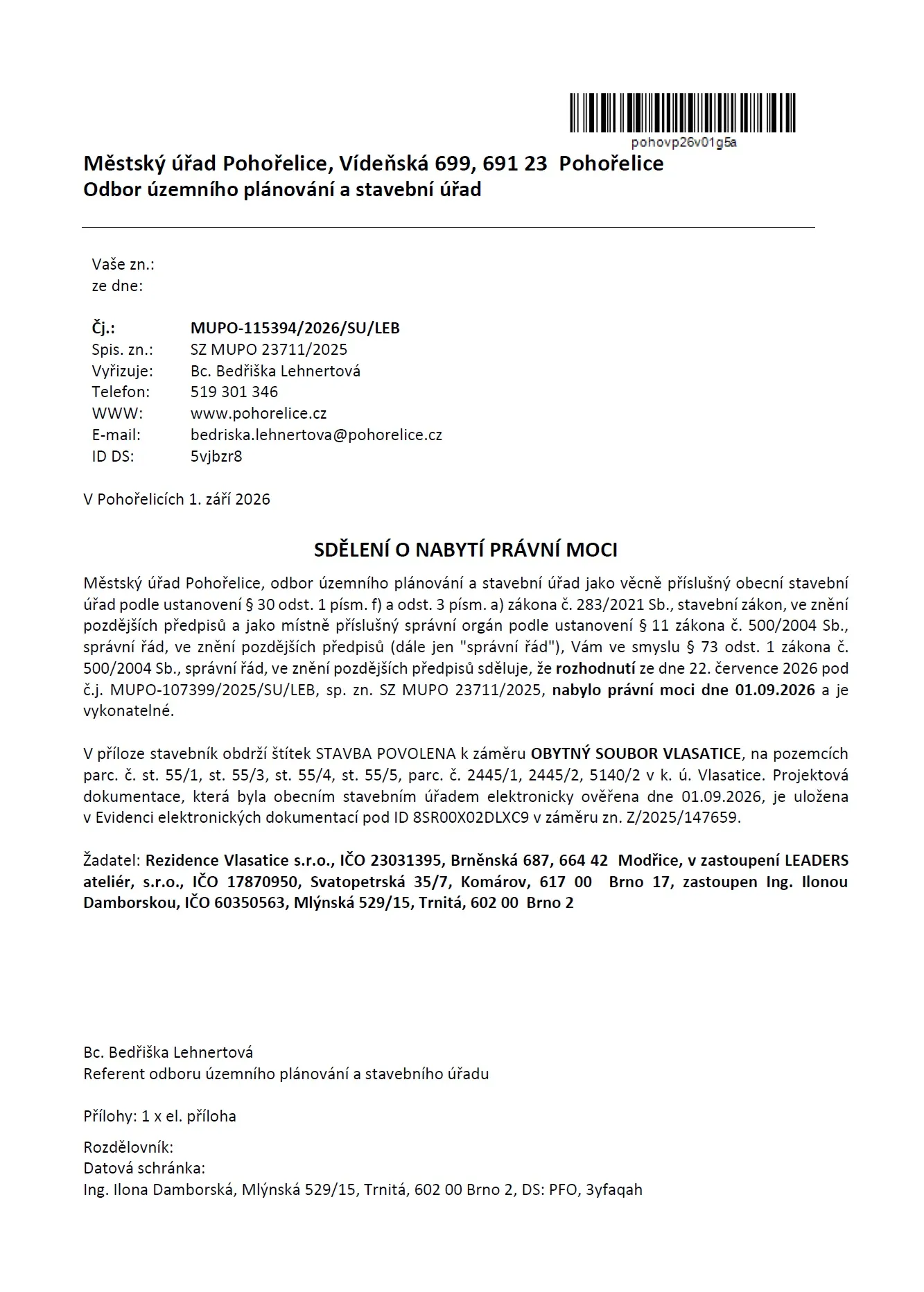

Inženýringová činnost, tedy získávání stanovisek a vyjádření dotčených orgánů státní správy a vlastník sítí, bylo zahájeno v srpnu 2025. Žádost o vydání povolení stavby byla podána 5.12.2025. Stavební povolení bylo vydáno dne 22.5.2026 (tedy jeden rok od zahájení pořizování Dokumentace pro povolení a dva roky po dokončení akvizice). Právní moci nabylo stavební povolení dne 1.9.2026

‍

Prodej, Ekonomika projektu

Tyto sekce jsou přístupné pouze klubovým společníkům v rámci daného joint venture.

kontaktní formulář

Mám zájem o tuto příležitost

Zanechte nám kontakt a ozveme se vám s aktuálními příležitostmi a detaily spolupráce.

E-mail
Tel. číslo
Odesláním formuláře souhlasíte se zpracováním osobních údajů dle Zásad ochrany osobních údajů.
Ikona ověřovacího odznaku

Úspěšně odesláno

Děkujeme, ozveme se vám.
Ikona varovného upozornění
Odeslání se nepodařilo. Zkuste to prosím znovu.
